Woche 05: DAS ERDGESCHOSS

Mo 2.7.2012: DIE ARMIERUNG UND ROHRE IM BODEN

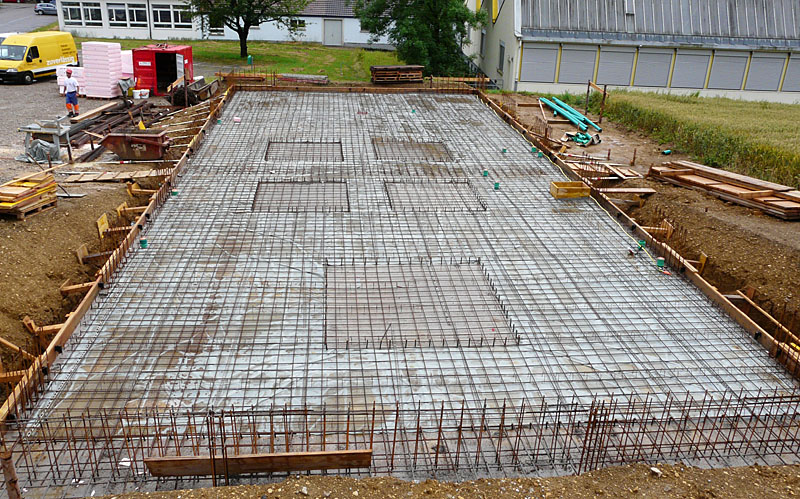

Die Isolation wird mit 2 Lagen PP-Folie zugedeckt, damit kein Beton hineinfliessen kann. Dann kommen am Montag morgen die Eisenleger und platzieren das untere Armierungsgitter der Bodenplatte.

P1110815_800

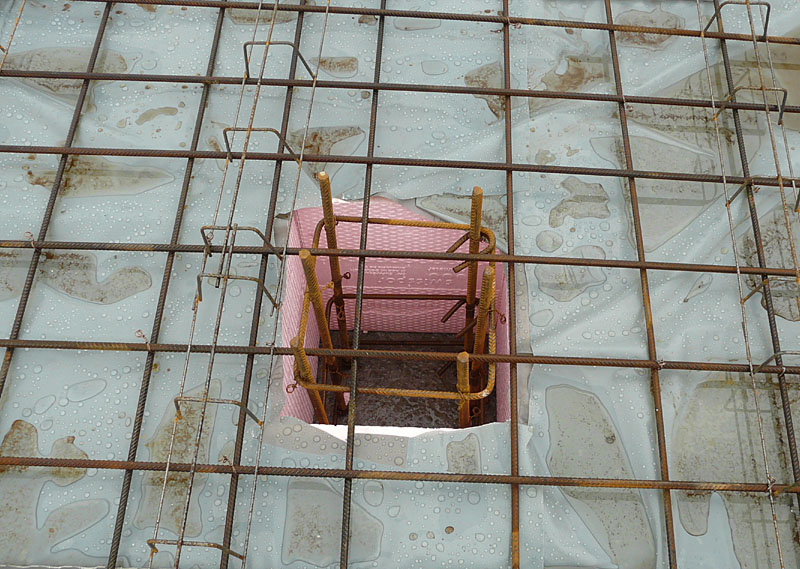

Überdiesem Loch wird der südliche Mittelpfosten stehen.

P1110829_800
13.30h treten die Elektriker und Sanitärinstallateure auf die Bildfläche. Bewaffnet mit vielen leeren Rohren stellen sie sicher, dass das Wasser und der Strom den Weg durch den Beton finden.

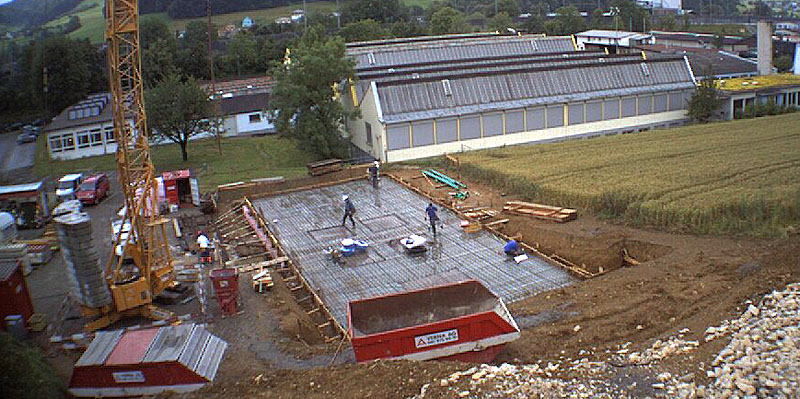

120702_1405_800
Wasser: Sanipex Rohr

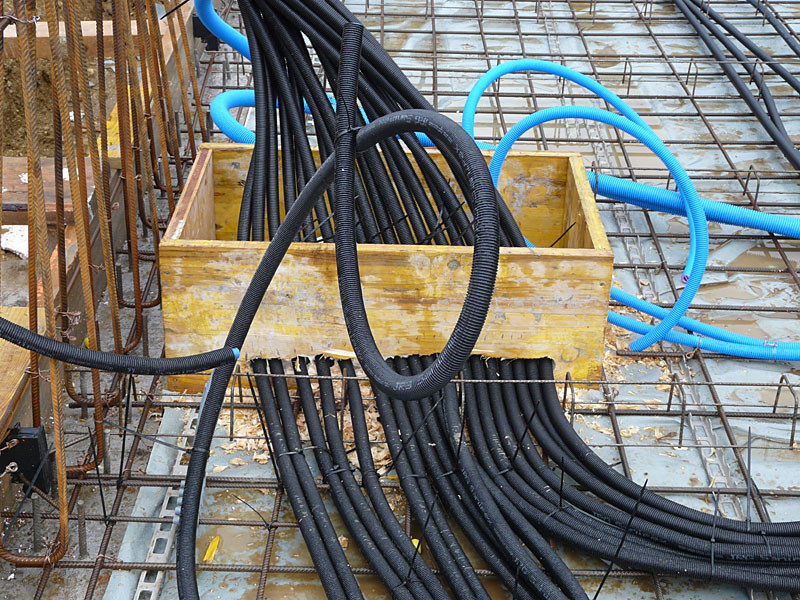

P1110832_800
Schwarz sind die Sanipex-Rohre. Kalt- und Warmwasser werden bereits gekennzeichnet, damit am Schluss alles am richtigen Ort ankommt.

P1110837_800

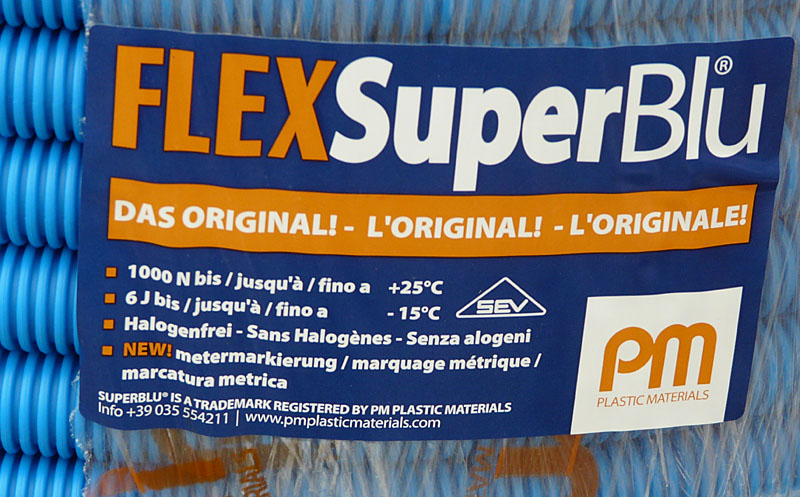

Strom FLEXSuperBlu 25mmm

P1110821_800

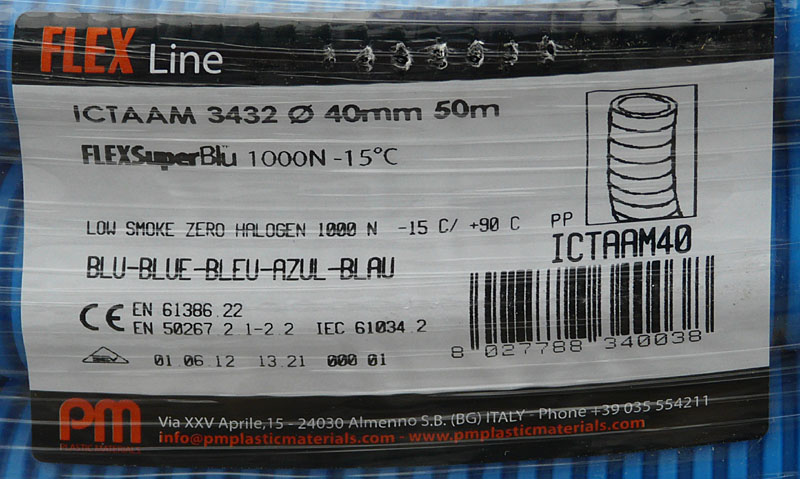

. . . und 40mm Durchmesser

P1110822_800
Mit den blauen Rohren für den Strom hat der Elektriker es gut mit uns gemeint und alle gleich doppelt verlegt (. . . ich dachte schon, ich hätte etwas zu viel Kirsch in den Kaffee getan). Da kann man nur auf die Knie gehen vor diesem Blumenstrauss.

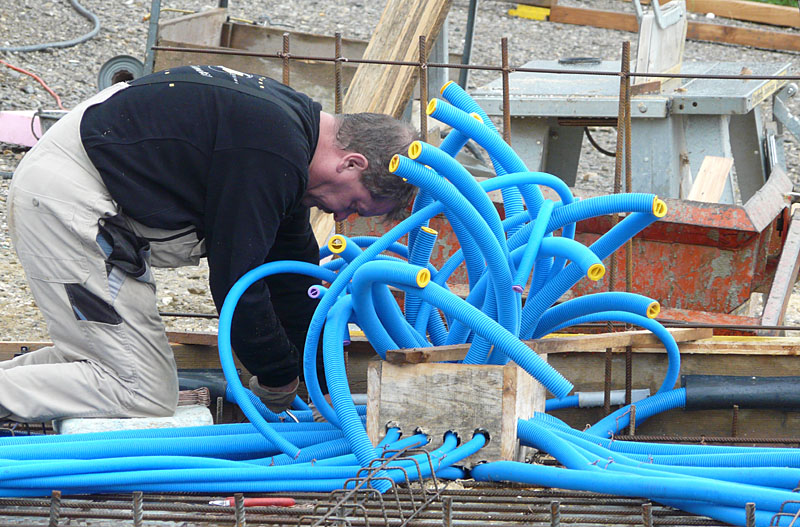

P1110841_800


Di 3.7.2012: DIE BODENPLATTE


Die obere Armierung wird eingelegt. An Eisen fehlt es nicht, sodass man wohl auch darunter noch einen Keller graben könnte, ohne dass die Decke einstürzt.

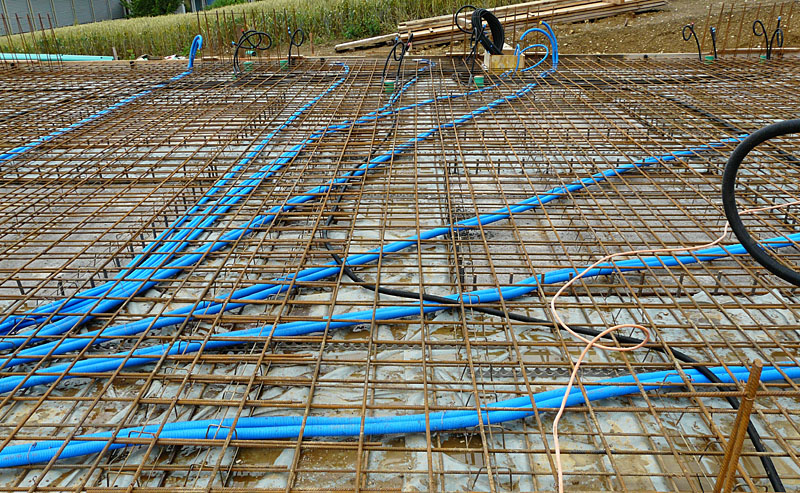

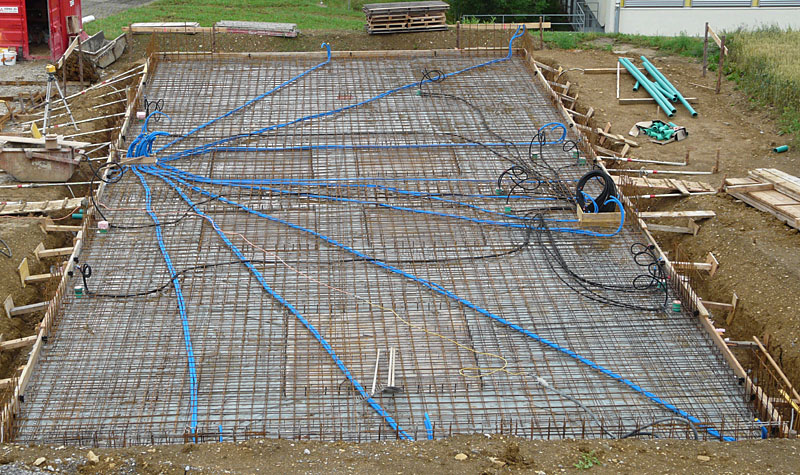

P1110858_800

P1110850_800

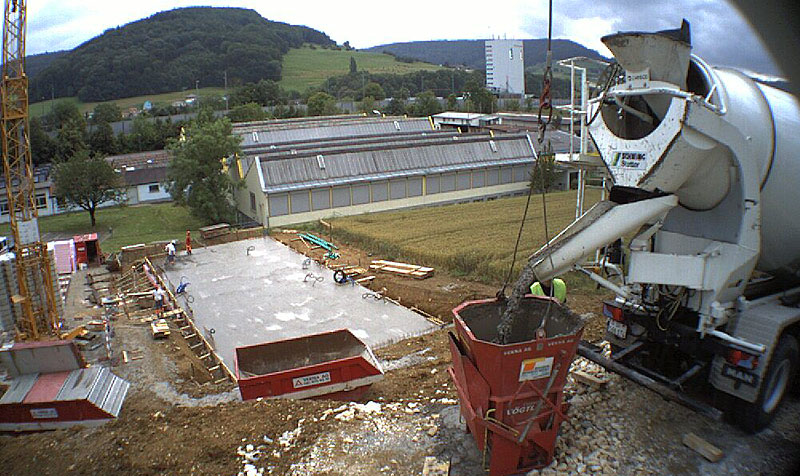

16.07h: der letzte Wagen Beton wird entleert und die 44m3 Beton sind ausgebreitet.

120703_1607_current_800
Auf dem Platz werden bereits die Schalungselemente für die Nordwand vorbereitet.

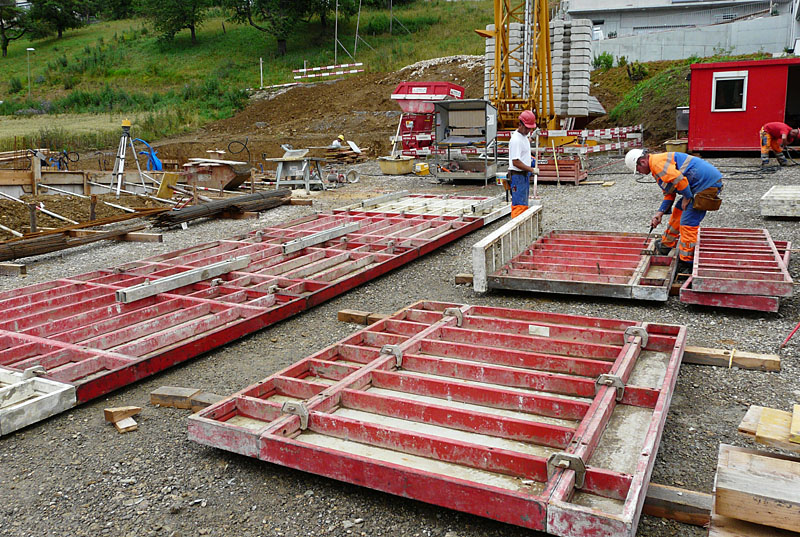

P1110847_800

Mi 4.7.2012: WÄNDE

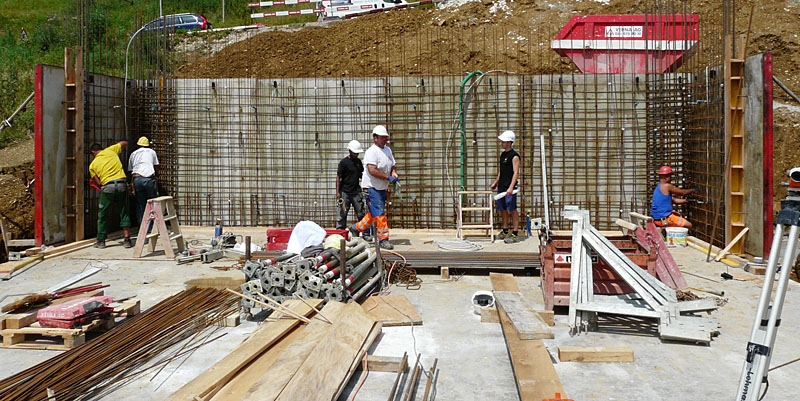

Die massive Nordwand stützt das Haus ab, daher ist sie vor allem in den Ecken gut mit Eisen versorgt, um auch Erdbeben standhalten zu können.

P1110886_800
Ein dickes Leerrohr und eine Erdlitze stellen sicher, dass man allenfalls im EG auch stärkere elektrische Geräte einsetzen könnte.

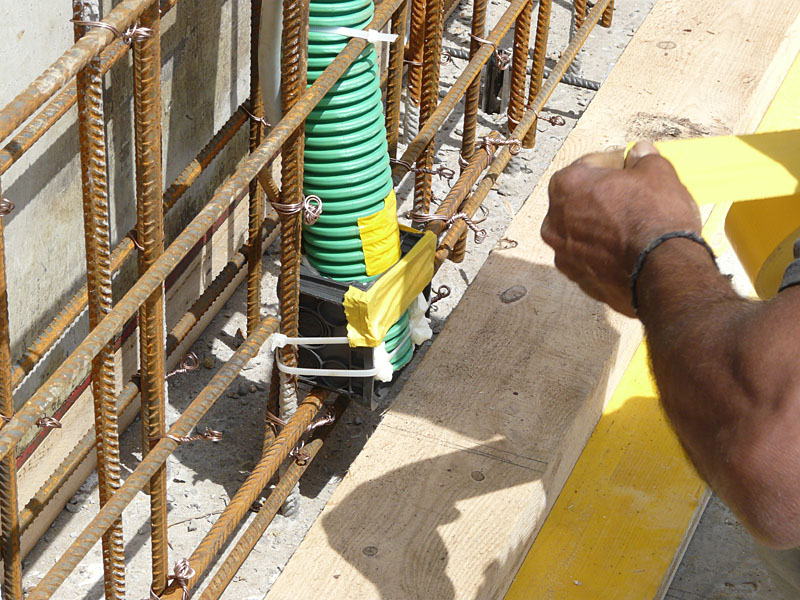

Unten an den Schalungelementen ist eine 6cm dicke Bohle angebracht, da die Element nur 2.7m hoch sind, die Decke jedoch 2.76m.

P1110893_800

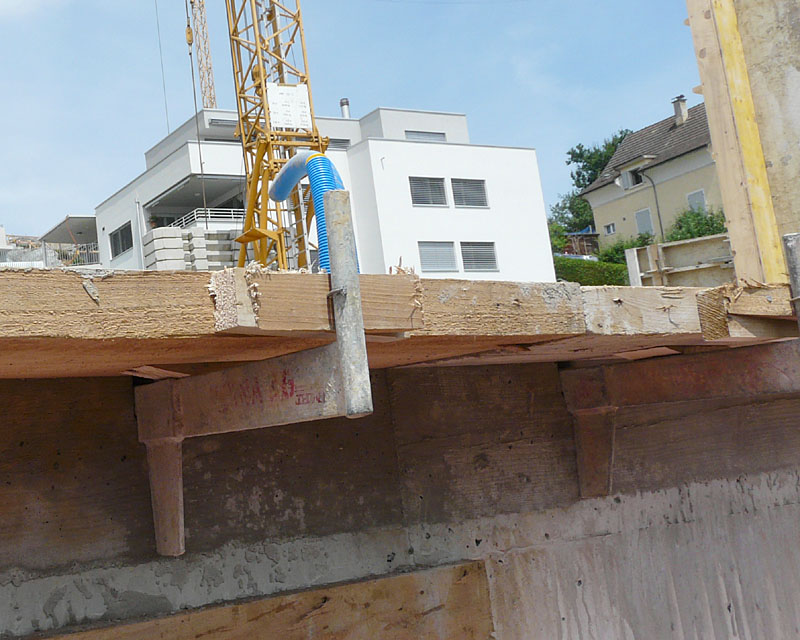

Die Einlagen in der Bodenplatte erlauben es, dass man komfortabel die Konsolen einstecken kann, um die Schalung drauf zu stellen.

P1110888_800

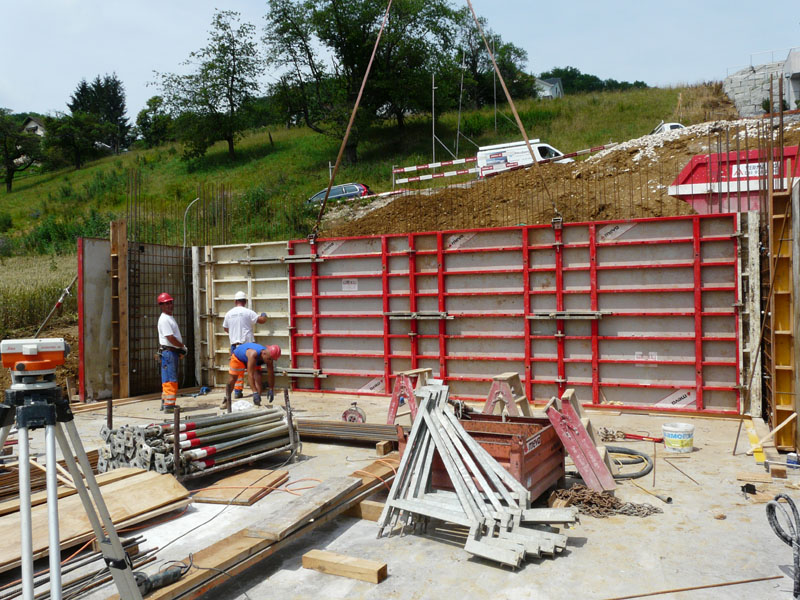

Schon passt auch die innere Schalung rein.

P1110901_800

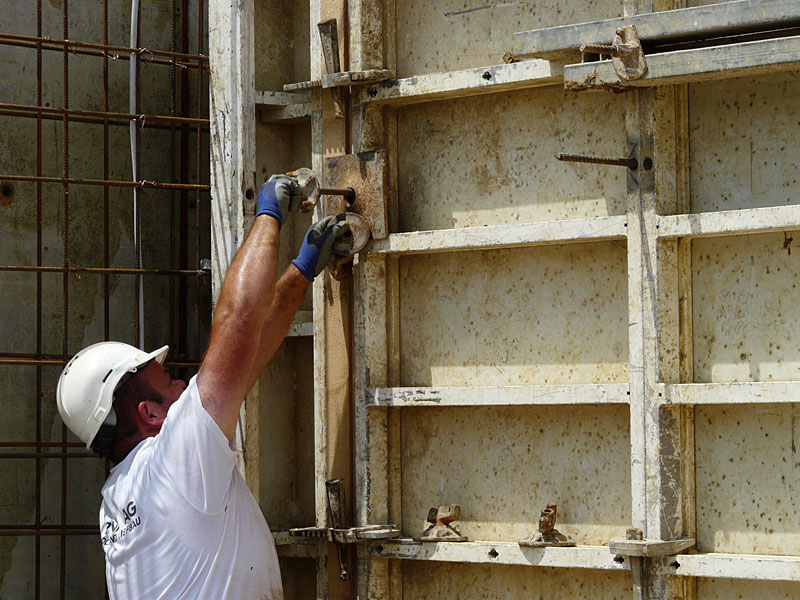

Mit starken Händen und dem grossen Hammer werden die Schalungen zusammen gespannt. 2.76m Beton haben ein ganz ordentliches Gewicht, das dann gegen die Schalung drückt.

P1110904_800
Von unten sieht schon der erste Stock schon nach einer richtigen Burg aus!

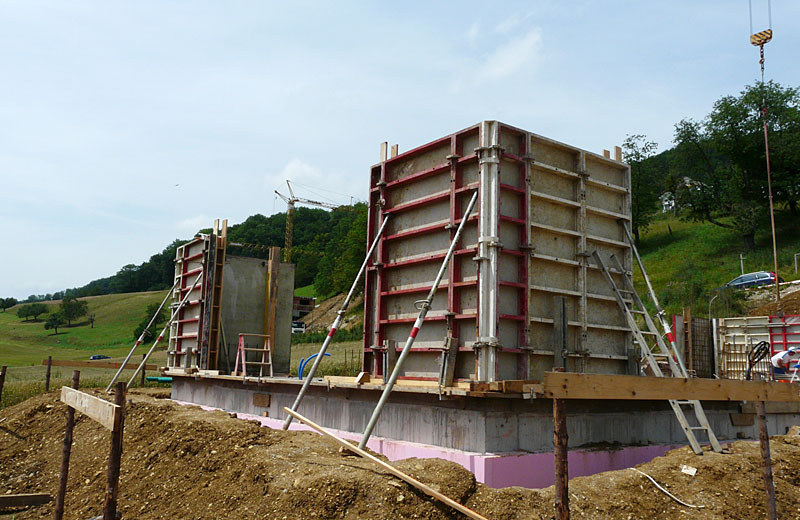

P1110907_800

Do 5.7.2012: WÄNDE

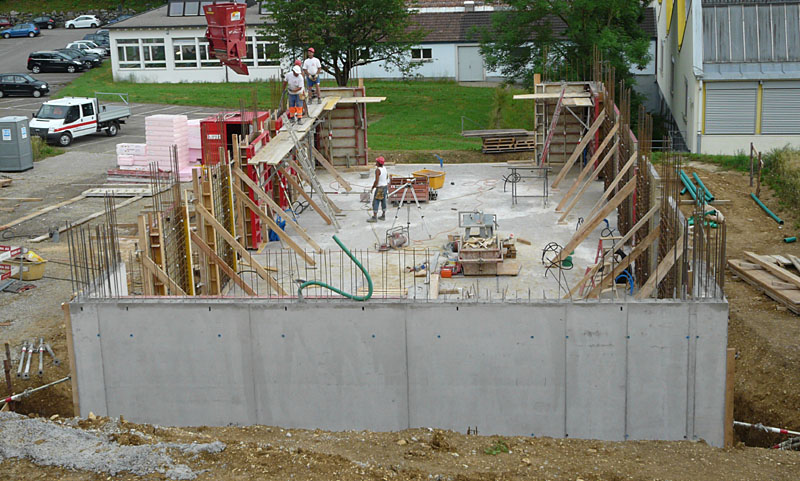

Der Beton ist eingefüllt, die Wände ragen schon mächtig in den Himmel.

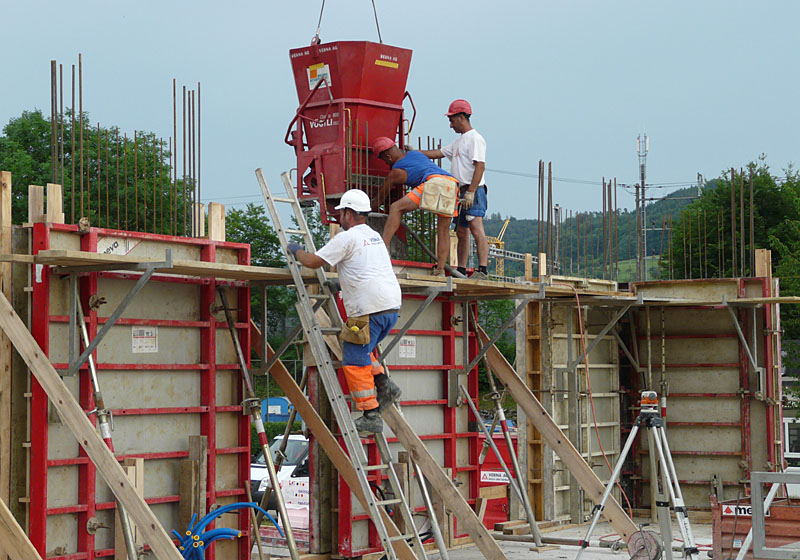

P1110948_800
P1110944_800
P1110928_800

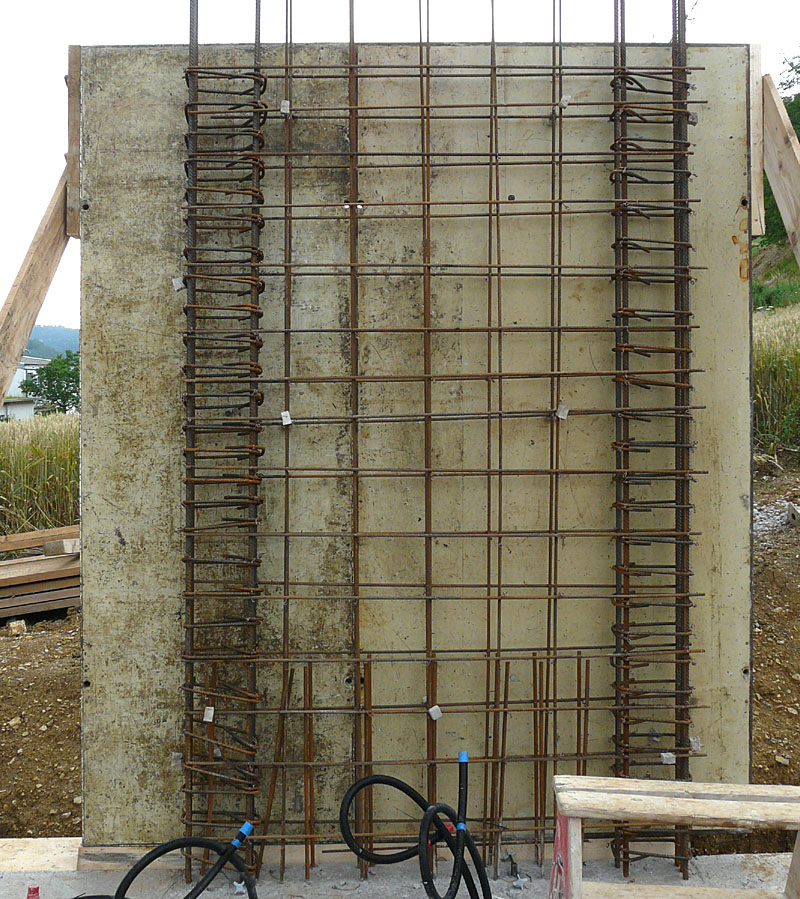

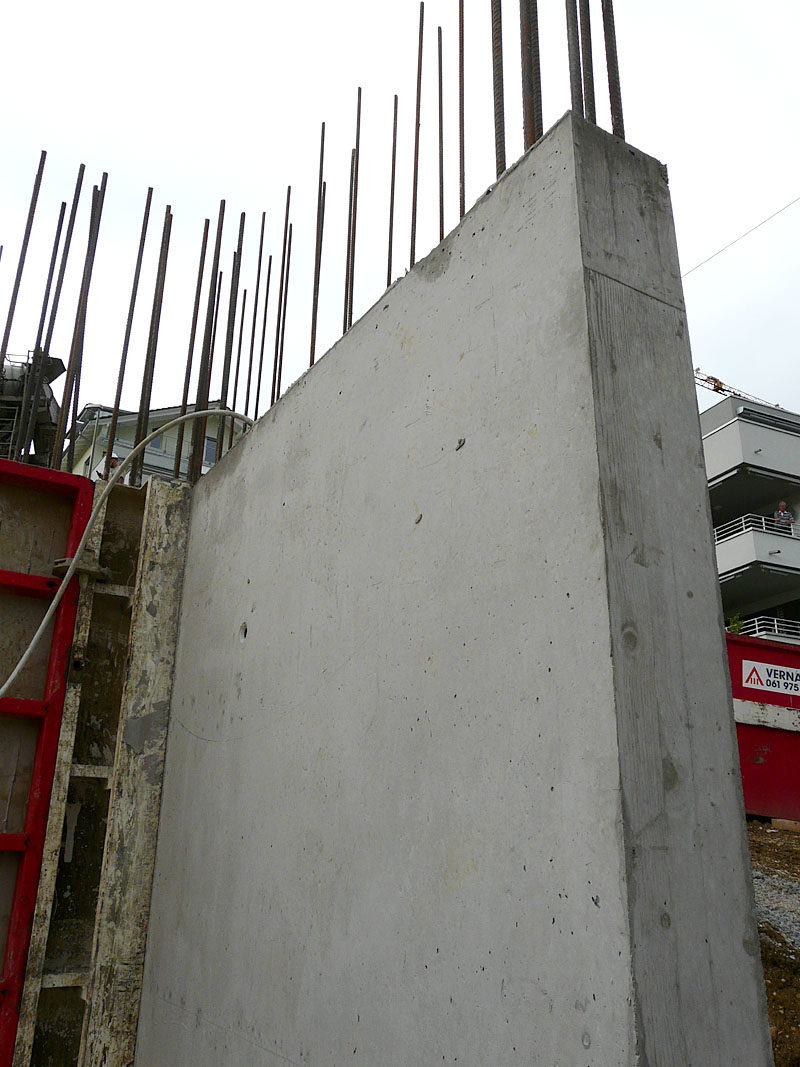

P1110924_800


Fr 6.7.2012: DER ERSTE RAUM

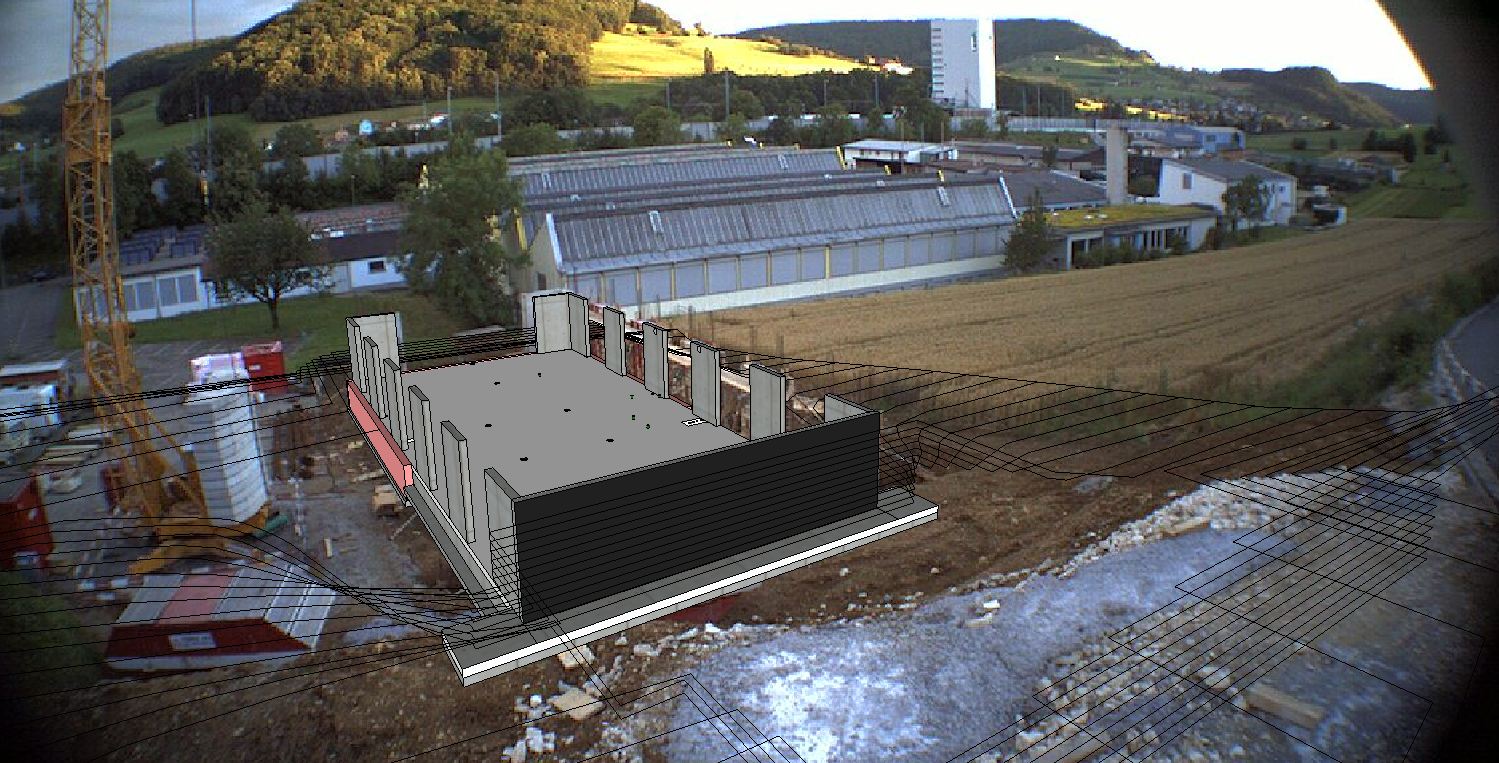

Ende der Woche: Bodenplatte und alle Wände der Erdgeschosses sind betoniert. So würde es im CAD Aussehen:

Webcamabgleich_Woche_05

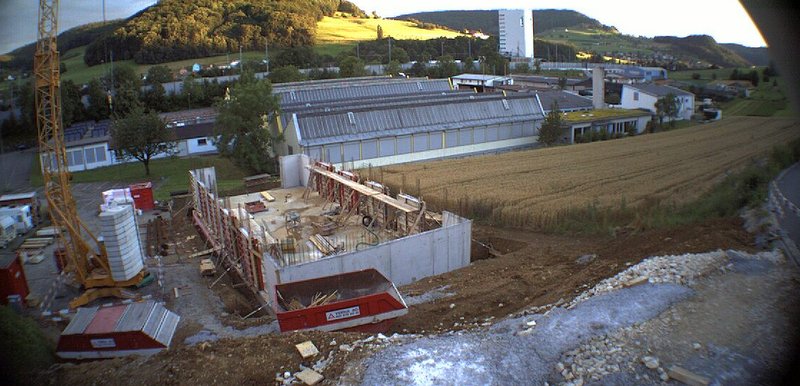

. . . Und so sieht es die Baustellenkamera am 8.7.2011.

120708_2110_800

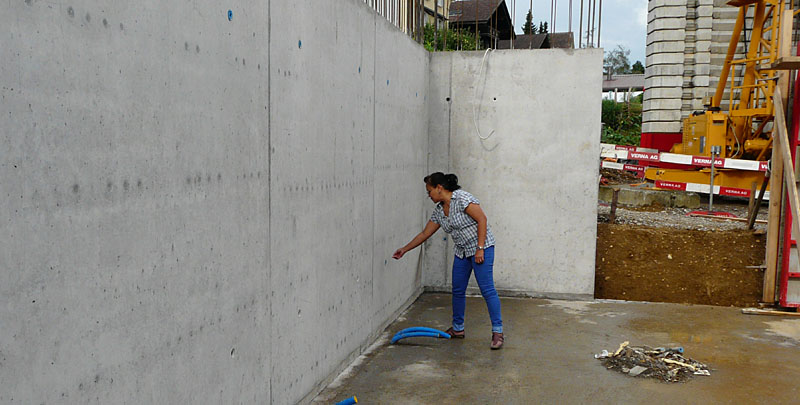

Die ausgeschalten Betonwände wollen genaustens untersucht werden . . . und Jane entdeckt ein kleiners Missgeschick: Bei einem der Eisen, welches die Schalung zusammenhielt wurde die Schutzhülse vergessen, ein Fall für die Trennscheibe.

P1110958_800
Der Raum wird spürbar.

P1110973_800
Durch den Haupteingang des Erdgeschosses kann schon die gute Stube betreten.

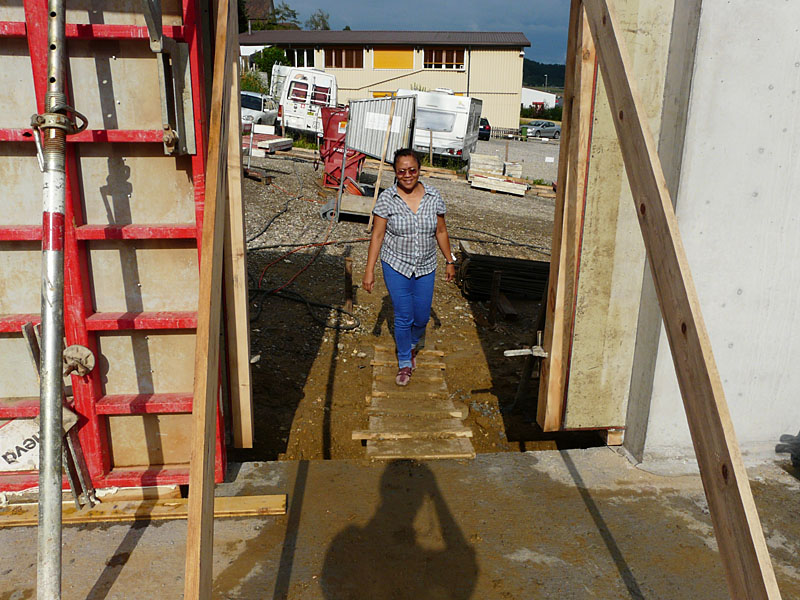

P1110953_800
In den Fensterleibungen ist die Holzstruktur der Schaltafeln gut sichtbar . . . und die scharfen Kanten, wie es sich gehört, wenn ein Architekt das letzte Wort hat.

P1110963_800
Die Elektrorohre für die Aussensteckdosen und Temperaturfühler.

P1110968_800
Wenn das in dem Tempo weiter geht, dann können wir den Zügeltermin schon reservieren, jede Woche ein Stockwerk dazu . . . dann wären wir Ende Monat schon fertig . . . oder beim geplante Aufrichtetermin bei rund 13 Geschossen!
